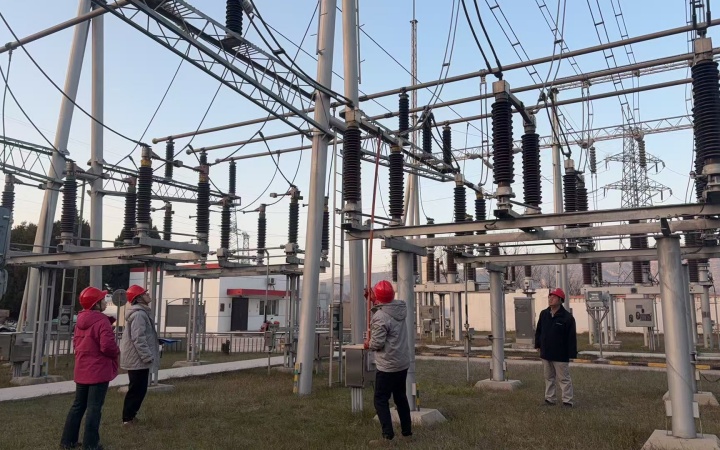

11月29日14時,隨著主變壓器平穩啟動運行,山西焦煤西山煤電晉煤太鋼公司三交煤礦110千伏桃塔變電站正式投運。該站的建成,解決了制約礦井建設的供電“卡脖子”問題,為礦井建設三期工程推進提供了穩定可靠的電力保障。

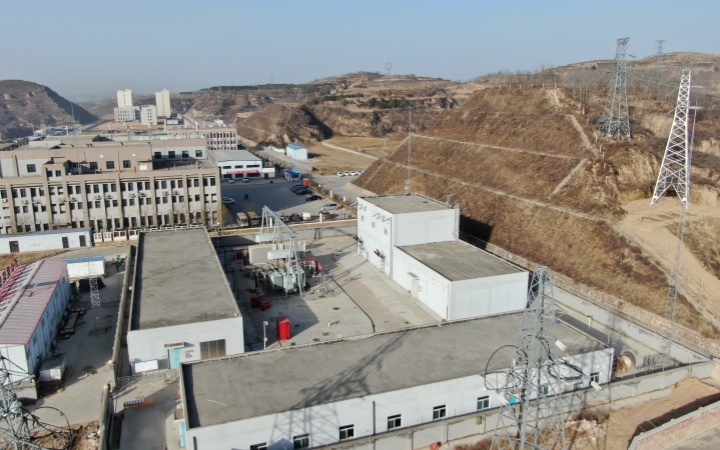

桃塔變電站位于三交煤礦主工業場地,配置2臺4萬千伏安主變壓器,敷設線路12.37公里,架設桿塔50基。它形成由臨縣220千伏變電站和鐘底110千伏變電站供電的雙回路結構,是服務礦井長遠發展的重要電力樞紐。
該項目作為公司2025年“1+10”重點工程,推進過程中面臨施工周期緊、遺留問題多等挑戰,尤其是上級站出線間隔土地手續辦理這一積壓十多年的難題。為此,公司成立供電手續辦理專班,通過“日調度、周復盤、月攻堅”機制,精準推進各項工作。

“我們主動加強企地協調,積極爭取政策支持,最終啃下了這塊‘硬骨頭’。”機電管理部副部長姬秀琦介紹。手續辦結后,團隊聯合呂梁地調、臨縣縣調及設備廠家,同步推進設備安裝與調試,確保工程高效推進。
自3月24日起供電系統工作專班啟動,歷時6個月完成上級站間隔手續辦理與施工驗收,10月進入并網資料準備階段,11月22日完成全部并網手續,變電站全面具備投運條件。
最后的調試階段,面對700多個遙信點位、400多個遙測點位的工作量,公司技術人員與廠家協作,僅用3天完成原本需一周的調試任務。“大家放棄休息,加班調試,力求每個環節精準無誤。”機電管理部李健說。

“這一電力樞紐的投運,將推動礦井建設從二期順利轉入三期工程。”公司副總經理秦東平表示。下一步,晉煤太鋼公司將有序推進臨時供電系統與永久供電系統的切換,強化運維隊伍建設,為礦井安全高效建設提供持續動力。
